计算驱动,精密智造:阳光房结构安全四维实践

核心提示:阳光房的结构安全,绝非“凭经验加厚”的粗放决策,而是基于精准荷载计算、材料科学应用与精密制造工艺的系统工程。本文以四大理念为纲,系统阐述如何通过计算驱动的型材优化选型、数字化的高精度加工、全流程的成本与安全协同管控,实现阳光房在极端风压下的绝对安全与长期可靠,突破传统依赖“安全余量”堆砌的低效模式,迈向数据化、精益化的高质量发展新阶段。
阳光房作为大面积、轻质化的玻璃围护结构,其结构失效的风险远高于普通立面窗。抗风压计算与型材强度保证,是阳光房安全的“生命线”。这项工作贯穿设计、选材、制造、安装全流程,要求四维理念深度协同。
一、 匠心工艺:从“计算书”到“合格产品”的无损转化
匠心体现在对计算结果的绝对尊重,并通过一丝不苟的工艺将其转化为产品性能。
1. 计算导向的工艺参数设定:

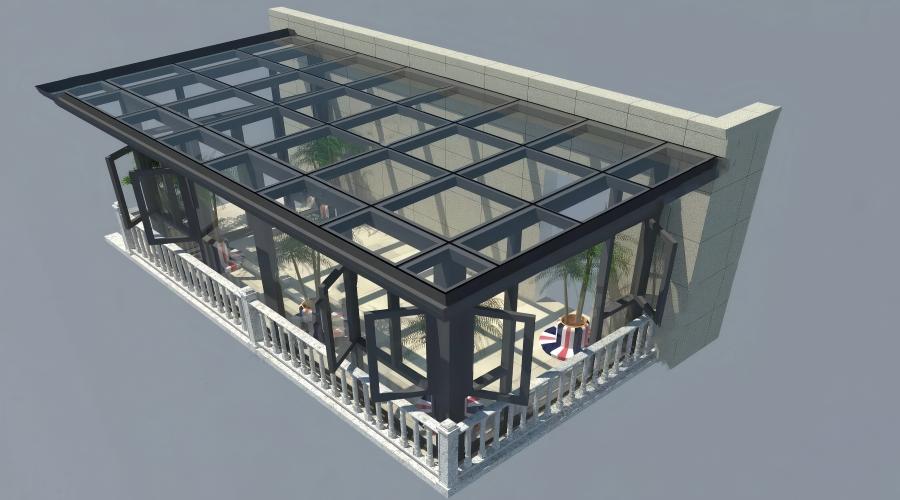

以“中朕观澜”海滨项目为例,风压计算值为3.5kPa。计算书明确要求:主龙骨(立柱)采用120系列,壁厚**≥2.5mm**,跨中挠度限值为L/180。这直接转化为生产工艺指令:
· 下料精度:锯切长度公差必须控制在**±0.3mm**内,确保多段接长时累积误差不影响整体直线度。
· 组角/连接强度:所有主龙骨角部连接必须采用“内置钢芯+双组份结构胶注胶”复合工艺。我们通过工艺试验确定,注胶压力为10±0.5Bar,胶体固化后,角部破坏性测试强度须**≥6000N·m**,此为强制出厂检验项。
· 玻璃承重垫块定位:根据挠度计算结果,在CAD图中精确标定承重垫块位置,偏差**≤2mm**。安装时使用定位卡具,确保玻璃重量准确传递至受力点。
2. “三检制”在结构件上的刚性执行:
· 自检:操作工对每根主型材壁厚进行超声波测厚仪抽检(抽检率30%),并记录。
· 互检:焊接或螺接工序后,下道工序操作工检查连接件的装配紧密性与位置。
· 专检:质检员使用激光跟踪仪,对每榀组装完成的主框架进行三维尺寸扫描,与BIM模型比对,形位公差超过1.5mm必须返工调整。
二、 成本控制:基于安全冗余优化的精准投入
在安全前提下,成本控制的核心是避免过设计,并通过制造提效降低成本。
1. 荷载精细化计算降本:
传统做法是对整个阳光房采用统一的最大风压值,导致部分区域型材过强,成本浪费。我们引入“计算流体动力学(CFD)风洞模拟”,分析出屋面、转角、檐口等区域风压分布的显著差异(局部风压系数差异可达1.5倍)。据此进行“分区域、分等级”的差异化型材配置。在“观澜”项目中,此策略在确保整体安全的前提下,使主结构型材用量减少了12%
2. 基于套料算法的材料优化:
阳光房主梁、立柱多为长尺寸型材,传统切割余料浪费严重。我们将所有项目的长料需求输入智能套料优化软件,进行全局优化排产。软件能自动将不同长度的需求拼接在标准型材(通常6米)上,并优先使用余料库中的“料头”。实施后,主结构型材的利用率从89%提升至96%
三、 技术革新:数字工具赋能精准计算与制造
技术创新是连接精确计算与可靠制造的桥梁。
1. 参数化设计与自动化校核:
开发阳光房结构快速计算与设计插件。输入地理位置、尺寸、造型等参数,插件自动调用当地风压图、雪荷载规范,并依据企业内部型材库的截面特性参数表,进行强度、挠度自动化初步计算与校核,快速生成多个安全可行的备选方案及材料清单。这使设计效率提升300%,并将计算失误率降至接近零。
2. 数字孪生与虚拟载荷测试:
在关键大型项目(如跨度超8米)中,为阳光房主结构建立有限元分析(FEA)数字孪生模型。在电脑中模拟施加1.5倍设计风压、雪载及可能的活荷载组合,直观显示应力分布与变形云图,提前发现设计薄弱点并进行加固优化。这相当于在虚拟世界中完成了一次破坏性试验,成本极低,安全系数极高。
3. 物联网在制造过程中的质量监控:
在组角注胶、大型焊接等关键工位,安装传感器与工业相机。例如,注胶机实时上传压力、流量、时间数据至MES;相机拍摄注胶孔出胶状态。AI算法判断每次注胶过程是否符合工艺规范,实现100%在线过程质检,替代了滞后且低效的破坏性抽检。
四、 安全生产:将“结构安全”融入制造与安装全流程
这里的“安全”是双重的:一是产品本身的结构安全,二是制造安装过程的人身安全。
1. 制造过程的安全风险管控:
大型阳光房构件(如主梁)的加工与搬运是高风险作业。
· 风险分级:将重量超过50kg的构件搬运、高度超过2米的登高组装作业定义为“橙色风险”。
· 工装与流程保障:配备真空吸盘吊具定制的装配架,杜绝人工徒手搬运。所有橙色风险作业必须两人以上进行,一人操作,一人监护。
· 应急演练:每月模拟“构件滑落”、“人员防坠落”演练,确保应急预案有效。
2. 安装现场的“预验收”与安全交底:
· 预拼装验收:复杂结构在工厂进行整体预拼装,客户或监理现场验收结构尺寸、连接质量后,再拆解发货。这杜绝了现场发现无法安装或存在结构缺陷的巨大风险。
· 安全交底制度化:安装队进场前,必须接受专项安全技术交底,重点讲解吊装方案、临时支撑设置要求、高空作业安全带悬挂点。交底后全员签字确认,资料存档。
技术要点与操作指南
★ 匠心工艺核心(确保计算落地):
1. “一算一卡”制度:每个项目的结构计算书,必须对应生成一份《关键工艺参数控制卡》,明确主型材系列/壁厚、连接工艺(如:焊接角部,焊脚高度6mm)、关键公差(如:整体平面度≤3mm)等,作为生产唯一依据。
2. 连接强度强制检验:所有结构性连接点(角部、梁柱连接点),必须制作“同工艺试件”随批送检,或进行非破坏性强度检测(如使用扭矩扳手检查螺丝预紧力),数据合格方可放行该批次构件。
3. 三维终检:成品框架必须使用全站仪或三维扫描进行终检,关键节点(如安装支座位置)的坐标偏差须**≤2mm**,并生成检测报告附于产品。
★ 成本管控关键(安全前提下的优化):
1. 推行荷载精细化分析:对任何面积大于**30㎡**或造型复杂的阳光房,强制进行CFD风压模拟或分区风压计算,作为型材选型依据,杜绝“一刀切”的保守设计。
2. 建立型材截面特性数据库:将不同系列、壁厚型材的惯性矩(I)、截面模量(W)等关键参数录入数据库,供设计插件调用,实现快速、准确的自动选型,减少人工查阅手册的错误与耗时。
3. 余料智能管理:所有长度≥1.5米的余料必须登记入库(录入长度、系列、颜色),设计阶段优先从余料库匹配选用,最大限度提升材料利用率。
★ 技术创新路径(数字化赋能):
1. 开发/引入一体化设计软件:软件应集成荷载规范、型材库、计算引擎与出图功能,实现“输入参数→自动计算与选型→生成加工图与清单”的自动化流程。
2. 推广有限元分析(FEA)应用:对超大跨度(>6米)、异形结构或极端气候地区的项目,强制进行FEA仿真验证,用可视化结果优化设计,并提供给客户作为技术保障凭证。
3. 关键工序数据联网:将组角机、焊接机等设备联网,实时采集压力、温度、时间等工艺参数,并与产品二维码绑定。任何产品均可追溯其制造过程数据,为质量分析和售后提供坚实依据。
★ 安全生产铁律(双重安全保障):
1. 工厂预拼装制度:对于所有非标复杂阳光房,必须在工厂车间的标准化平台上进行≥70%的预拼装,检验结构完整性与配合精度,合格后方可拆解包装。
2. 安装方案专家评审:重量超过500kg或安装高度超过10米的阳光房项目,其《现场安装与吊装专项方案》必须由公司内部或外聘专家进行评审签字后,方可施工。
3. 建立产品安全档案:为每个阳光房项目建立独立档案,包含计算书、工艺卡、材料证明、出厂检验报告、安装验收记录及后期维护建议。这份档案是产品全生命周期安全可追溯的基石,也是企业责任的体现。
总结:阳光房的结构安全,是一个由精确计算发起,由匠心工艺保障,由成本控制优化,由技术创新赋能,并最终由安全生产管理体系闭环的精密系统工程。它要求企业超越简单的加工角色,具备“结构工程师的计算能力、精密机械师的制造水平、数据分析师的优化思维和项目经理的安全管控意识” 。四维理念的协同,正是驱动企业突破传统制造天花板,迈向以技术、数据和可靠性为核心竞争力的高质量发展新维度的核心引擎。这不仅关乎一栋建筑的安危,更关乎一个行业的信誉与未来。
中朕门窗首席工程师 石警卫 撰文【转载须知:尊重原创,如需转载,请务必注明原文出处及链接】
